マンションで「浴室・洗面・トイレ」をまとめてリフォームするときの流れと注意点(住みながら/工程の目安つき)

マンションの水回りリフォームは、
戸建てと違って 共用部のルール(搬入・養生・作業時間)音・振動の配慮 が必要になります。
だからこそ「どんな順番で、何日くらいかかるのか」が最初に見えると、安心して進めやすくなります。

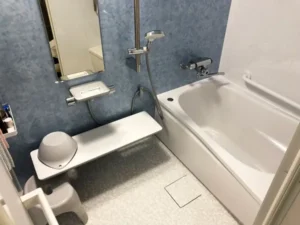

【写真:完成】
ユニットバス完成

今回は、住みながら 浴室(ユニットバス)・洗面・トイレ
まとめて工事する場合の、当社での基本的な進め方をまとめます。

1. 先に結論:仕上がりは「内装を先に」→「設備をあとに」で決まる

浴室まわりの洗面室、トイレの壁紙や床(クッションフロア)を張り替える場合、
内装工事をしてから、洗面化粧台やトイレを設置した方が、壁と床の取り合いがきれいに収まりやすいです。

設備を先に付けると、内装材を“避けて切る”必要が出て、境目に線が出たり、コーキング頼みになりがちです。
だから当社は、内装を先に整えてから設備を納めます。

【写真:収まりアップ】
洗面化粧台詳細

2. 工事の流れ(浴室+洗面)目安:約6日

※既存と同サイズのユニットバス交換を想定した一例です。
 設備機器の仕様と現場条件で前後します。

Day1:ユニットバス・洗面台の撤去

まず既存のユニットバスと洗面化粧台を撤去します。

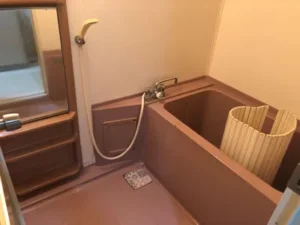

【写真:ユニットバス撤去前】

ユニットバス工事前

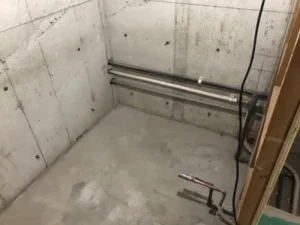

【写真:ユニットバス撤去後】

ユニット解体

Day2:給排水管の移設

給排水の位置調整など、次の工程につながる“要”の作業を行います。

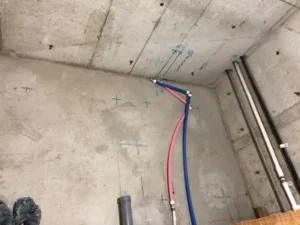

【写真:配管写真】
給排水移設

Day3:木下地工事

壁・床の下地を整え、納まりがきれいに決まるよう準備します。

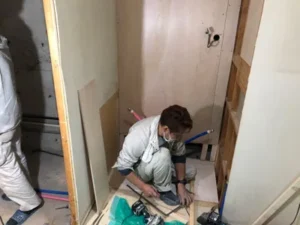

【写真:木下地(参考例)】
木工事

Day4:ユニットバス組み立て

ユニットバスを現場で組み立てていきます。ここまで来ると完成が見えてきます。

【写真:ユニットバス組立】
浴室組み立て

Day5〜Day6:枠まわりの調整 → 内装 → 洗面化粧台の設置

浴室ドア枠まわりは、ボード補修や調整などを行い、見た目の印象が整う部分です。

その後、洗面室の壁・床の内装を仕上げてから、洗面化粧台を設置します。
この順番にすることで、壁紙や床材の境目がきれいに収まりやすく、仕上がりが安定します。

【写真:洗面室After】

洗面化粧台完成

3. トイレの流れ(内装込み)目安:約1日

トイレは、撤去 → 内装(壁・床) → トイレ設置、という流れで1日で行うことが多いです。
こちらも同様に、内装を先に行ってから設置することで収まりがきれいになります。

  • 既存トイレ撤去

  • 内装(壁紙→床)

  • トイレ設置

【写真:トイレ Before】

トイレ工事前

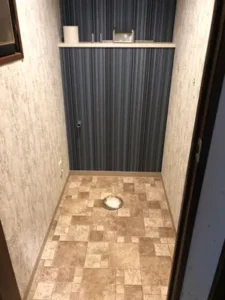

【写真:トイレ 内装後(便器設置前)】

トイレ内装工事

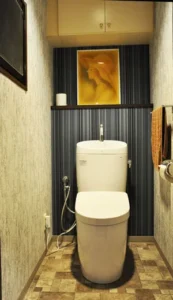

【写真⑭:トイレ After】

トイレ完成

4. マンションならではの注意点

  • 共用部(廊下・エレベーター)の養生と搬入ルールの確認

  • 工事時間の制約(音の出る作業は時間帯に配慮)

  • 近隣への配慮(掲示や声かけの段取り)

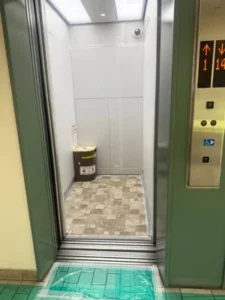

【写真:共用部の養生】

養生EV

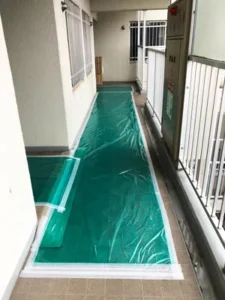

養生EV廊下

5. まとめ:水回りは「設備選び」より「段取り」と「納まり」で満足度が決まる

  • 浴室+洗面:撤去 → 配管 → 下地 → 組立 →(枠まわり調整)→ 内装 → 洗面設置(目安6日)

  • トイレ:撤去 → 内装 → トイレ設置(目安1日)
